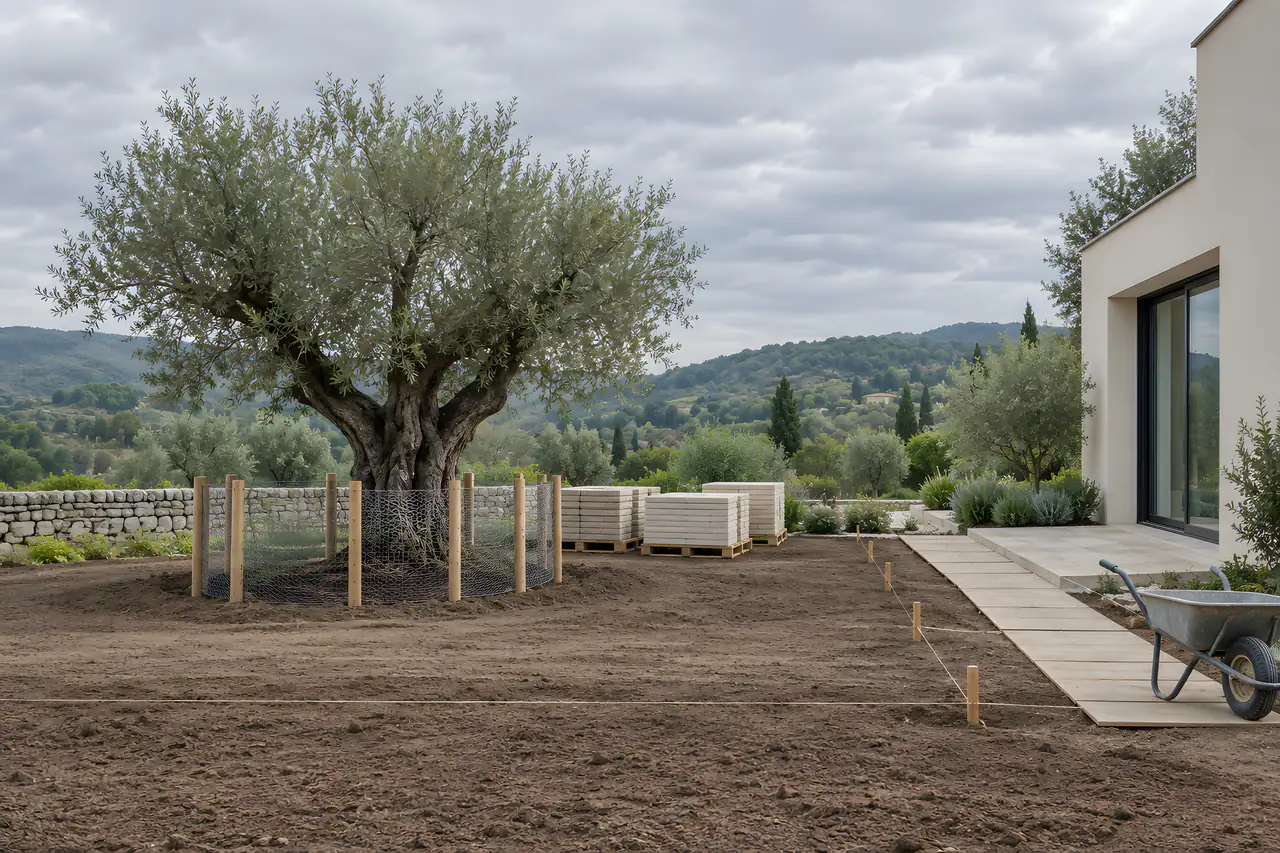

Bulutlu bir sabah, peyzaj uygulaması başlamış bir villa bahçesi: kök bölgesi ahşap direkli tel çitle korunan yaşlı bir zeytin, arkada düzgün istiflenmiş taş paletleri, evin cam kapısına giden tahta geçiş yolu, kazıklara gerilmiş ipler ve tesviye edilmiş toprak

02 · Uygulama ve proje yönetimi

Bahçe, doğru sırayla kurulur.

Uygulamada işin kalitesi kadar sırası da sonucu belirler. Kılıf kaplamadan önce döşenir, büyük ağaç çim serilmeden dikilir, ışık bitkiler yerine oturduktan sonra ayarlanır. Görünmeyen sırayı koruruz.

Hafta 00 · sahaya girmeden önce

İlk kazmadan önce altı hazırlık.

Bir uygulamanın en pahalı hataları sahada değil, işe başlamadan önce verilmeyen kararlarda doğar. Kazı başlamadan bu altı konu netleşir; takvim ve iş sırası bunların üzerine kurulur.

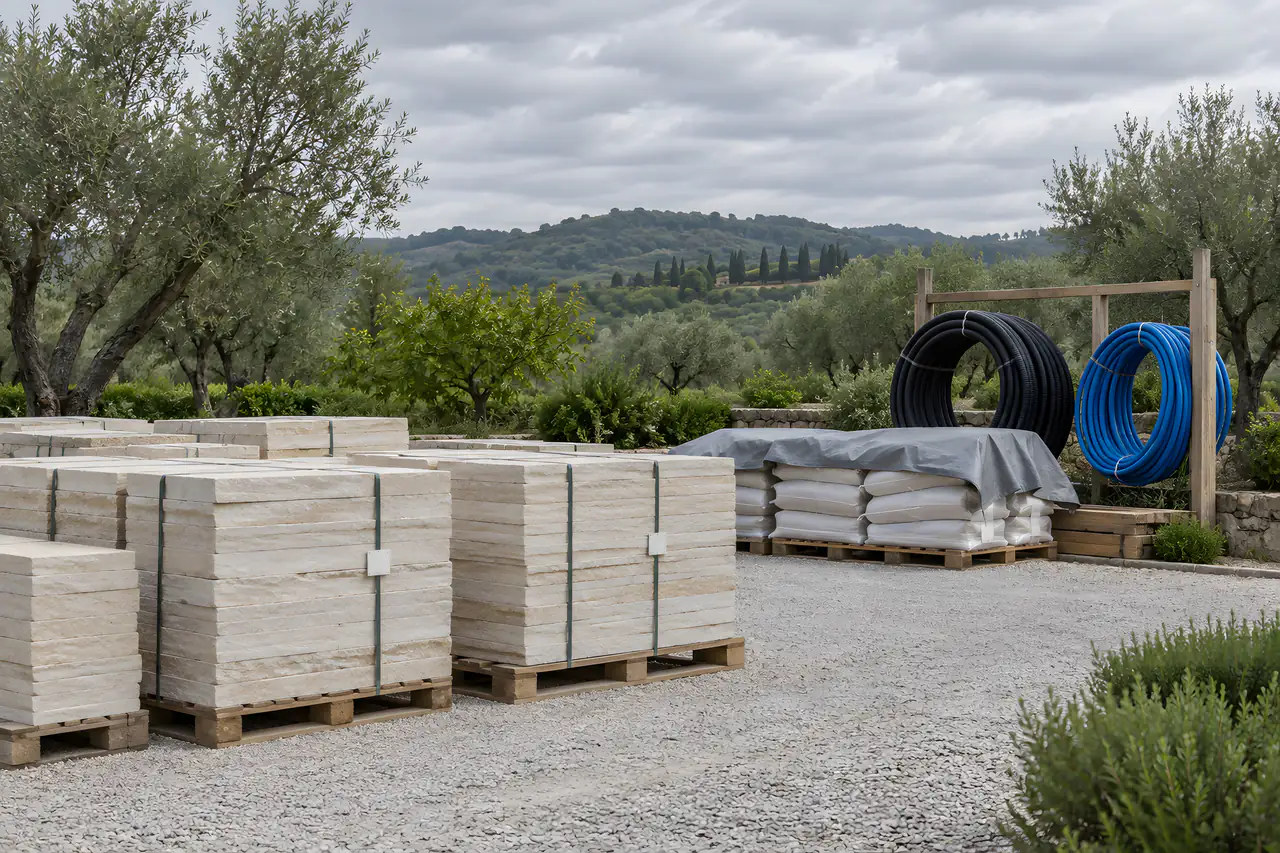

Bir villa şantiyesinde düzenli malzeme alanı: etiketli kireçtaşı paletleri, gri brandanın altında tahta üzerinde kum torbaları, ahşap rafa asılmış siyah kılıf ve mavi boru kangalları
Malzeme tek yerde, etiketiyle ve korunmuş olarak bekler.
  1. 00.1

    Projeyi sahaya okumak

    Çizimler sahadaki kotlarla, mevcut tesisatla ve kapı genişlikleriyle karşılaştırılır. Uygulamada gereken ama çizimde olmayan her detay iş başlamadan konuşulur.

  2. 00.2

    Metraj ve tedarik

    Doğal taşın hazırlanması ve olgun ağacın fidanlıkta seçilmesi haftalar alabilir. Takvim bu sürelerle başlar; taş, ton farkı olmasın diye aynı partiden ayrılır.

  3. 00.3

    Dikim penceresi

    Olgun ağaç ve bitkiler serin mevsimde daha kolay tutunur. Bütün iş programı bu pencereden geriye doğru kurulur.

  4. 00.4

    Erişim ve vinç

    Kamyonun nereden gireceği, vincin nerede duracağı ve zeminin bu yükü taşıyıp taşımayacağı ölçülür. Dar bir kapı bazen bütün sırayı değiştirir.

  5. 00.5

    Saha düzeni

    Malzeme alanı, çalışma alanı ve evin geçiş yolu ayrılır. Taşın ve toprağın bekleyeceği yer, korunacak bir köke ya da mevcut bir kaplamaya denk gelmez.

  6. 00.6

    Korunacaklar

    Kalacak ağaçların kök bölgesi çitle ayrılır; mevcut kaplamalar, duvar dipleri ve komşu sınırı korumaya alınır.

Tek kamera · örnek takvim

Aynı bahçe, sekiz aşama.

Örnek bir villa bahçesinin on iki haftası, hep aynı noktadan. Çizelgeden bir aşama seçin; yalnız o hafta yapılan iş, zeminden yukarı doğru belirir.

Aşama 01 / 08 · Hafta 01

Ağaç koruma ve saha düzeni

Kalacak zeytinin kök bölgesi çitle ayrılır. Terasın ve yolun sınırı iple ve boya çizgisiyle sahaya aktarılır; malzeme alanı arka köşede kurulur.

Geçmeden önceÇizgiler sahada yürünerek bir kez daha değerlendirilir.

Aşama 02 / 08 · Hafta 02–03

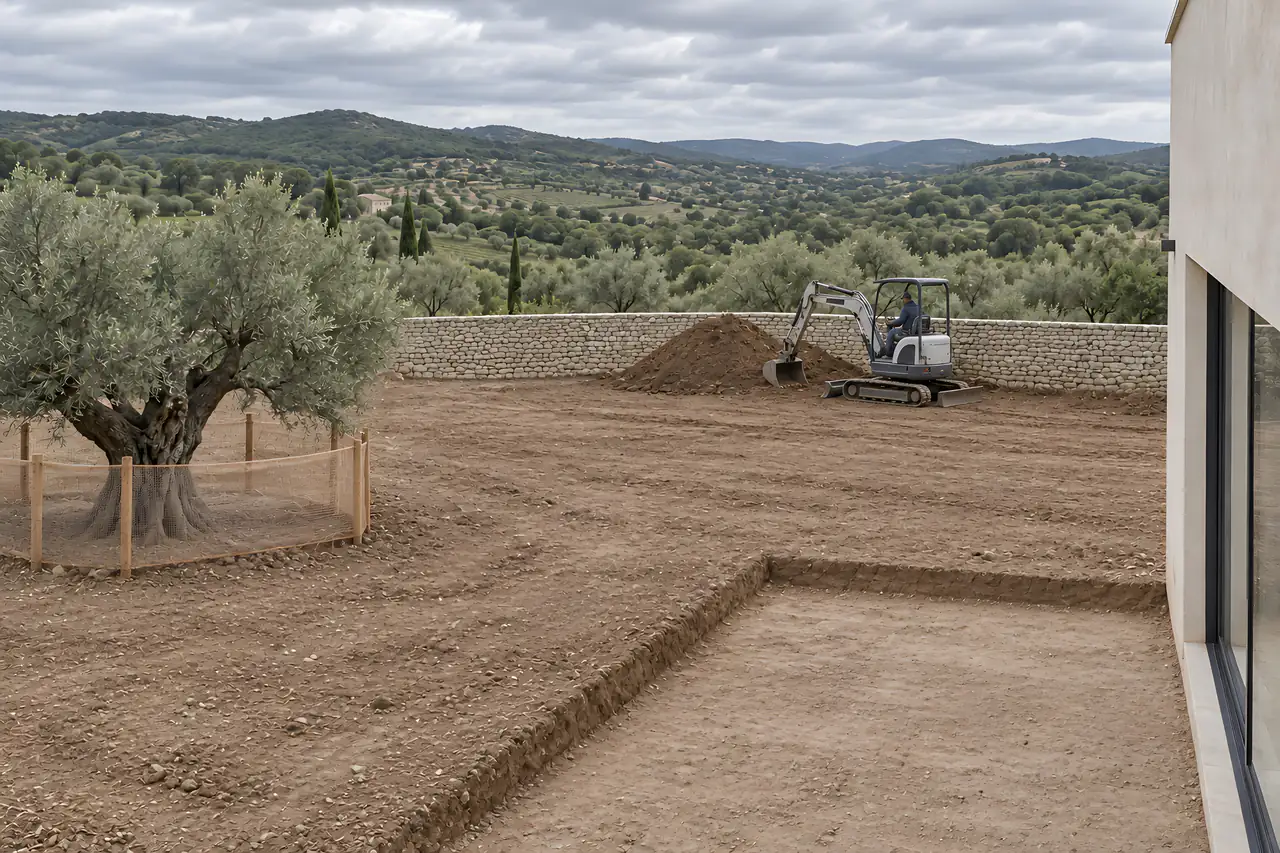

Hafriyat ve tesviye

Teras ve yollar için kazı yapılır, bahçe genel kotuna getirilir. Kazı kök bölgesinin dışında kalır; üst toprak ayrı biriktirilip sonra geri kullanılır.

Geçmeden önceKotlar ölçülür; suyun evden uzağa akacağı eğim kontrol edilir.

Aşama 03 / 08 · Hafta 03–04

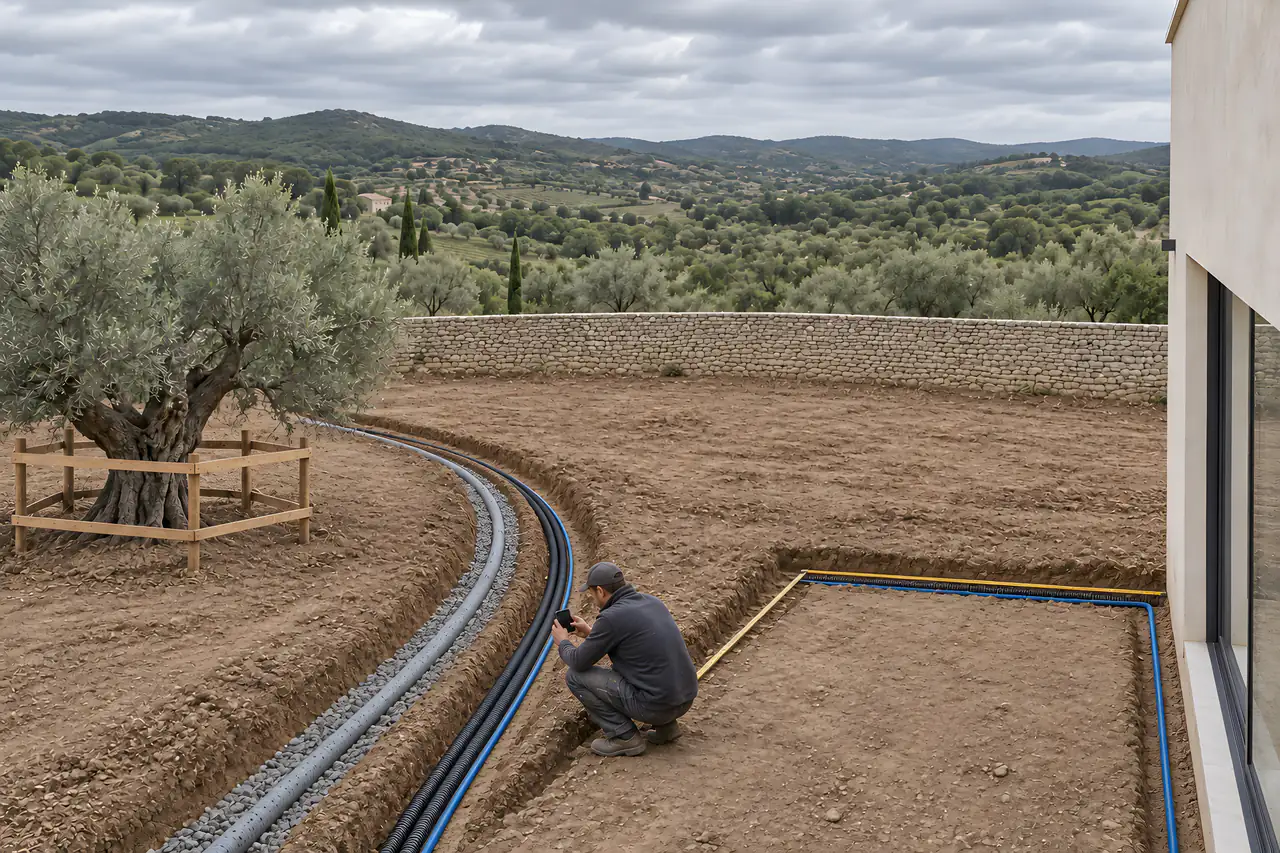

Drenaj ve altyapı kılıfları

Drenaj borusu çakıl yatağına, aydınlatma kılıfları ve sulama ana hattı kum yatağa döşenir. Kaplamanın altından geçecek her hat şimdi geçer.

Geçmeden önceHatlar ölçülür ve fotoğraflanır; sulama hattı kapanmadan basınçla denenir.

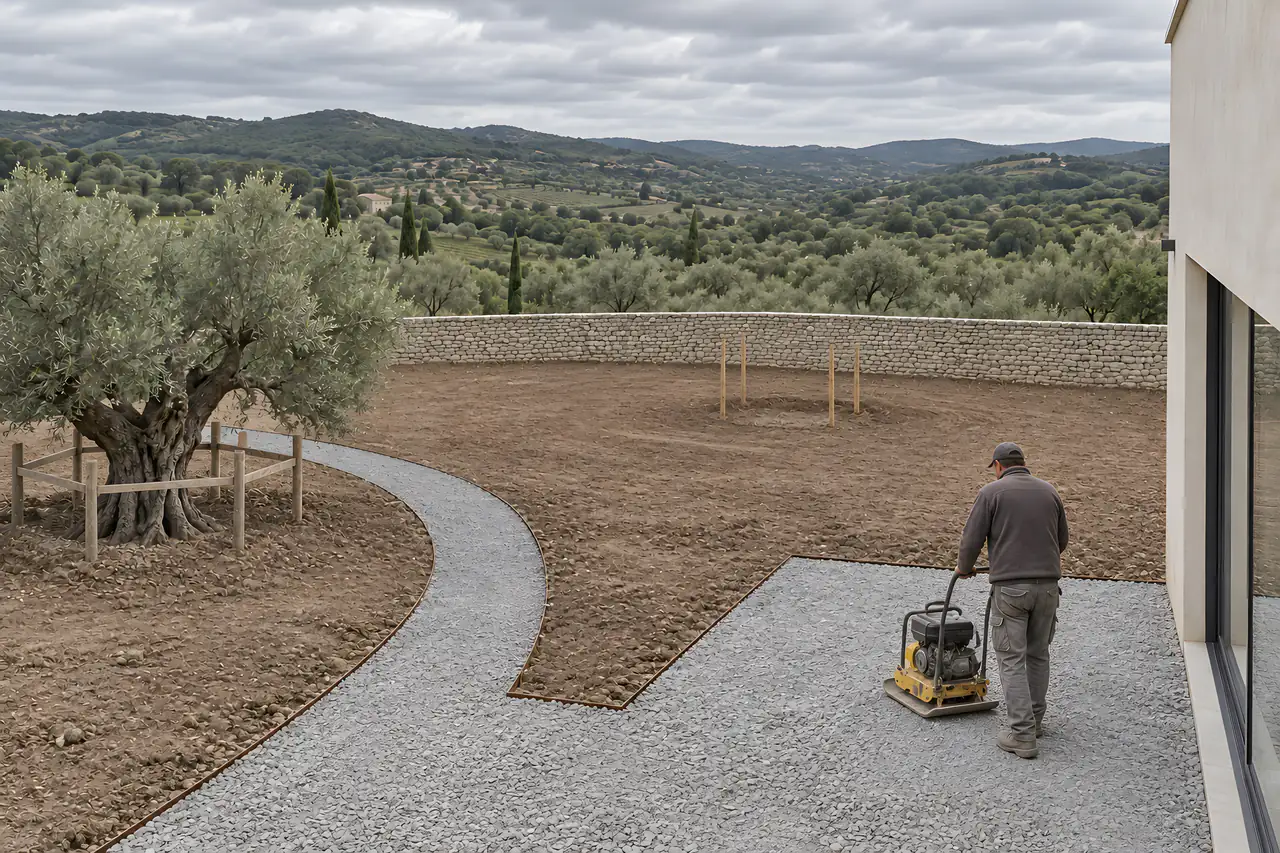

Aşama 04 / 08 · Hafta 05

Alt temel

Teras ve yol, ince katmanlar hâlinde serilip sıkıştırılan kırma taş temelle hazırlanır; yolun kenarına çelik bordür konur.

Geçmeden önceHer katman ayrı sıkıştırılır; yüzey kotu ve eğim ölçülür.

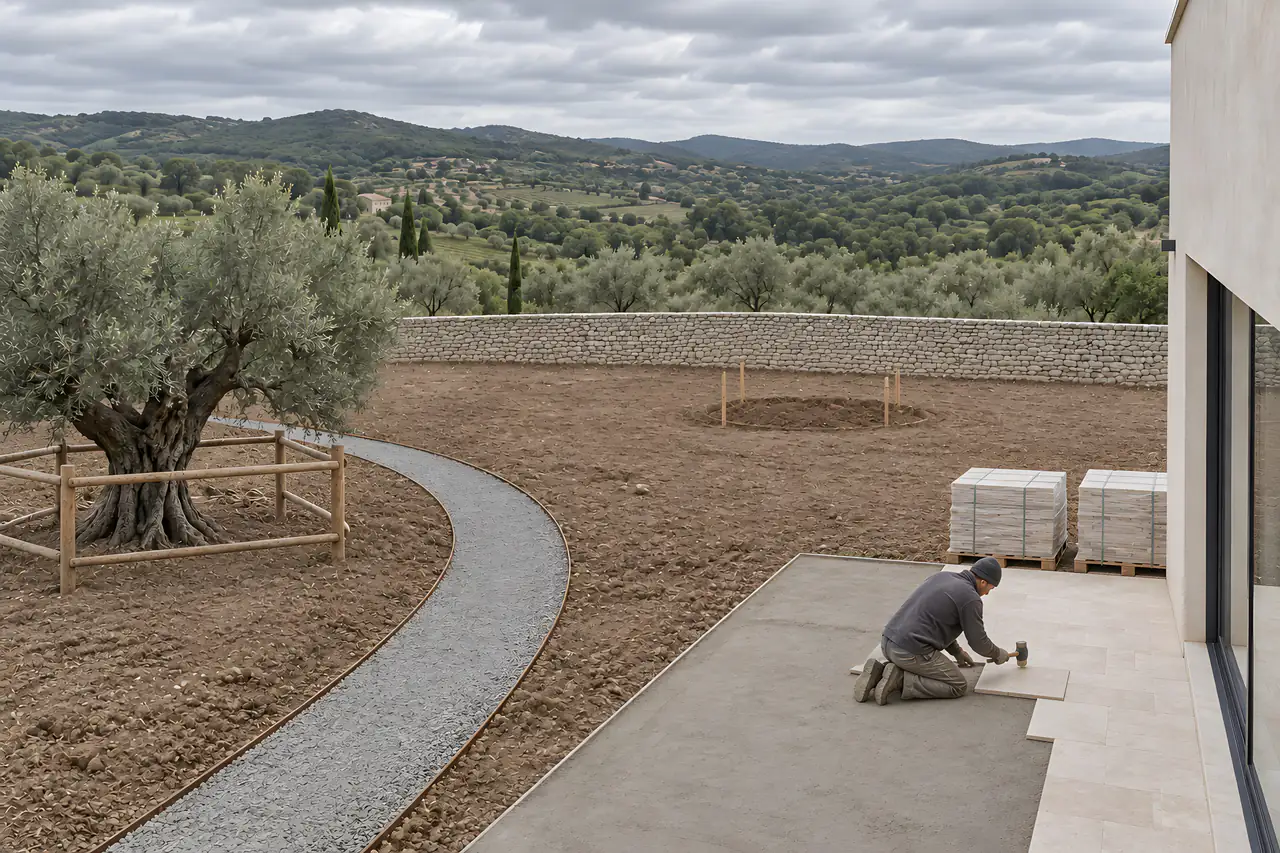

Aşama 05 / 08 · Hafta 06–07

Taş döşeme

Taşlar onaylanan numuneye göre döşenir. Farklı paletlerden gelen tonlar alana karıştırılarak dağıtılır; kesik parçalar kenara değil, planlanan yere düşer.

Geçmeden önceYüzeye hortumla su verilir; su gideri bulmalıdır.

Aşama 06 / 08 · Hafta 08

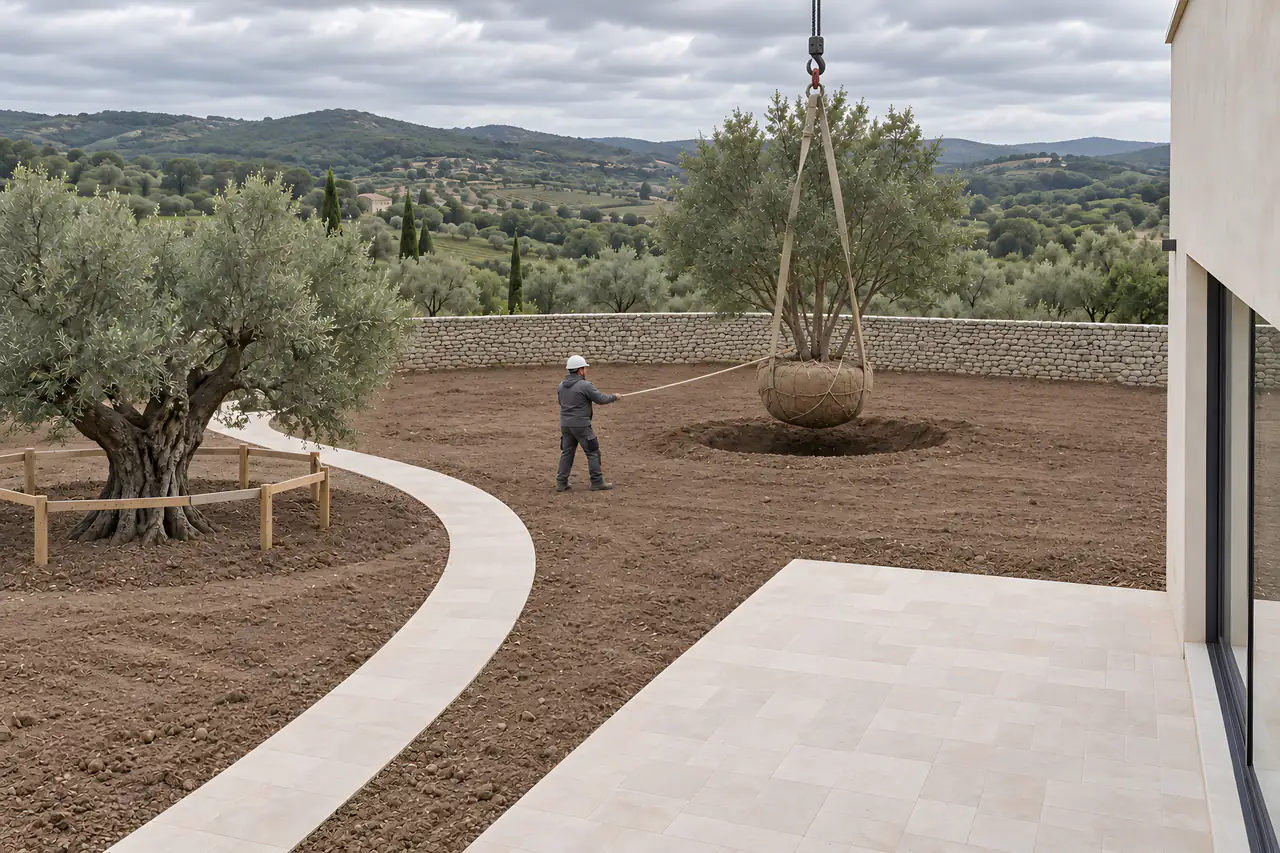

Büyük ağacın dikimi

Olgun ağaç, çim ve bitki yatakları kapanmadan vinçle çukuruna indirilir. Vinç bahçenin dışında durur; kamyon bitmiş taşın üzerinden geçmez.

Geçmeden önceKök boğazı toprak seviyesinde mi, destekler gövdeye sürtmüyor mu?

Aşama 07 / 08 · Hafta 09–11

Bitkilendirme ve çim

Bitki toprağı serilir ve gevşetilir. Bitkiler önce saksılarıyla yerlerine dizilir, yerleri sahada bir kez daha değerlendirilir, sonra dikilir. Çim en son serilir.

Geçmeden önceSulama bölgeleri tek tek çalıştırılır; her bitki suyunu alıyor mu?

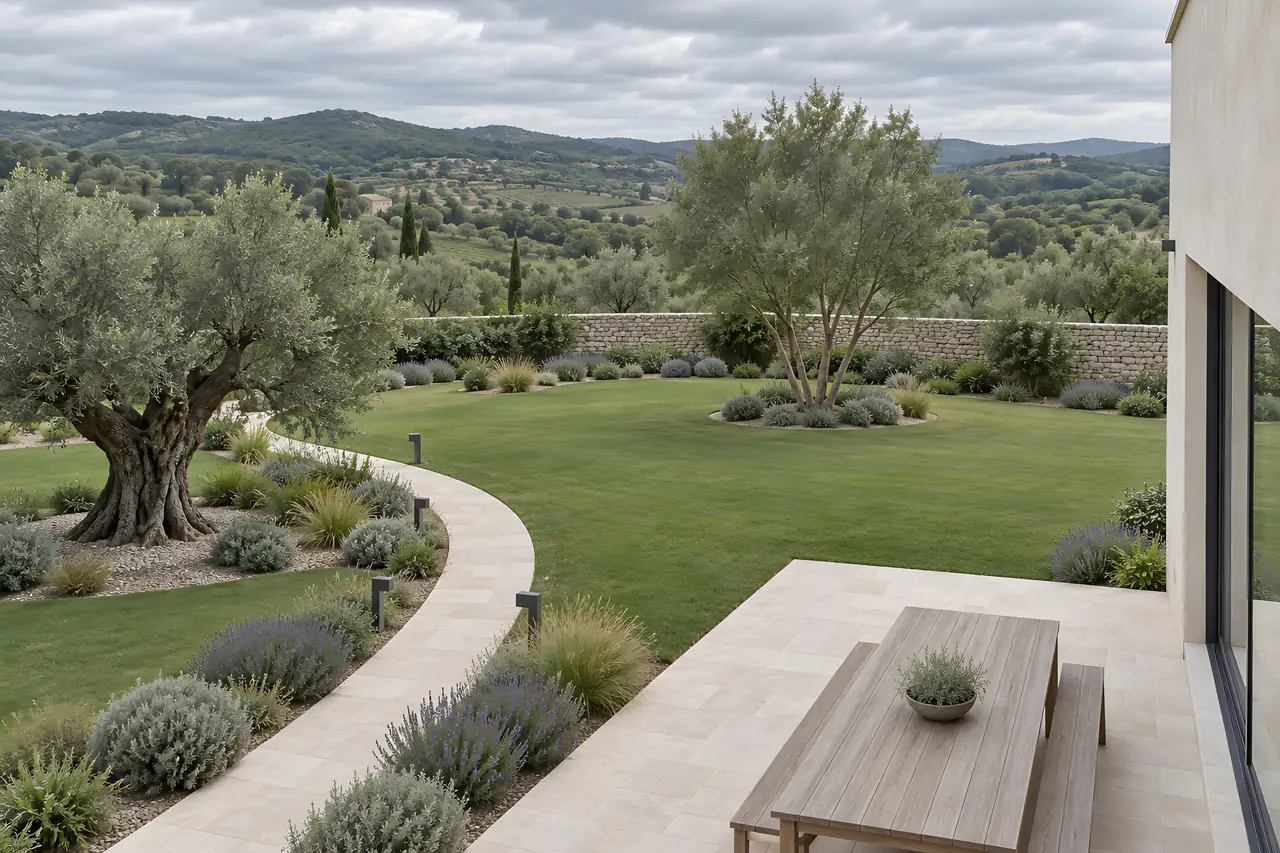

Aşama 08 / 08 · Hafta 12

Işık ayarı ve teslim

Hava karardıktan sonra ışıklar tek tek yönlendirilir ve kısılır. Bahçe, gündüzüyle ve akşamıyla birlikte teslim edilir.

Geçmeden önceIşık yönleri ve sulama programı birlikte gözden geçirilir.

Takvim bir örnektir; gerçek süre alanın büyüklüğüne, mevsime, erişime ve tedarike göre değişir. Görseller temsilidir.

Aynı kameradan şantiye, aşama 1: henüz düzenlenmemiş, yer yer otlu toprak bahçe; yaşlı zeytinin çevresi çitle ayrılmış, gelecekteki teras ve yolun sınırı beyaz boya çizgileri ve kazıklarla işaretlenmiş, arka köşede örtülü malzeme

Örnek tasarım · aşama 01 · hafta 01

Doğru sıra

Her iş, bir öncekine yaslanır.

Bir peyzaj uygulamasında işlerin çoğu birbirine bağlıdır; biri geciktiğinde ya da atlandığında, ona yaslanan her şey yeniden yapılır. Ağdaki bir işin üzerine gelin ya da seçin: ondan önce bitmesi gerekenler ve onu bekleyenler belirir.

  1. Kalite kapıları

    Kapanmadan önce yedi kontrol.

    Bir katman kapandığında altında ne olduğu bir daha görülmez. Bu yüzden iş, üzerine bir sonraki katman gelmeden önce durur ve kontrol edilir.

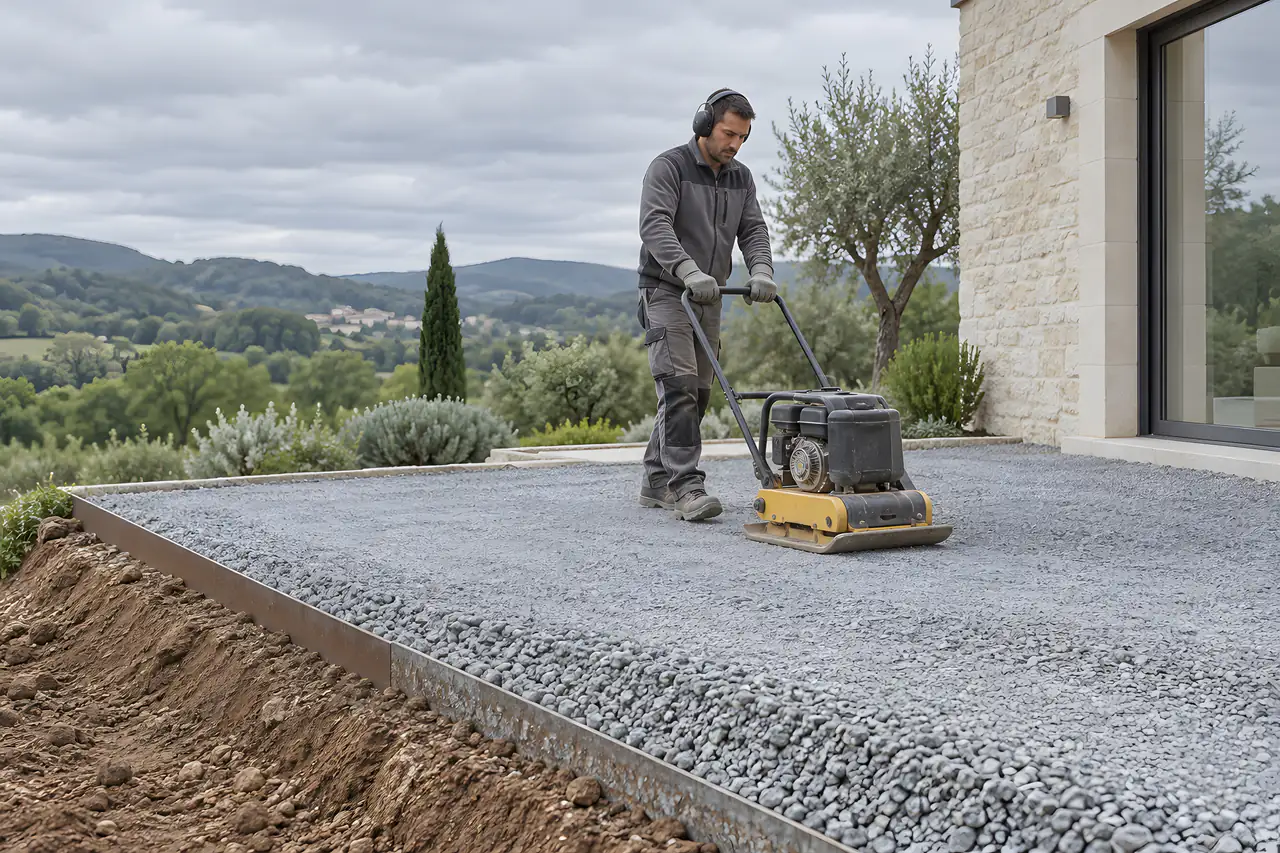

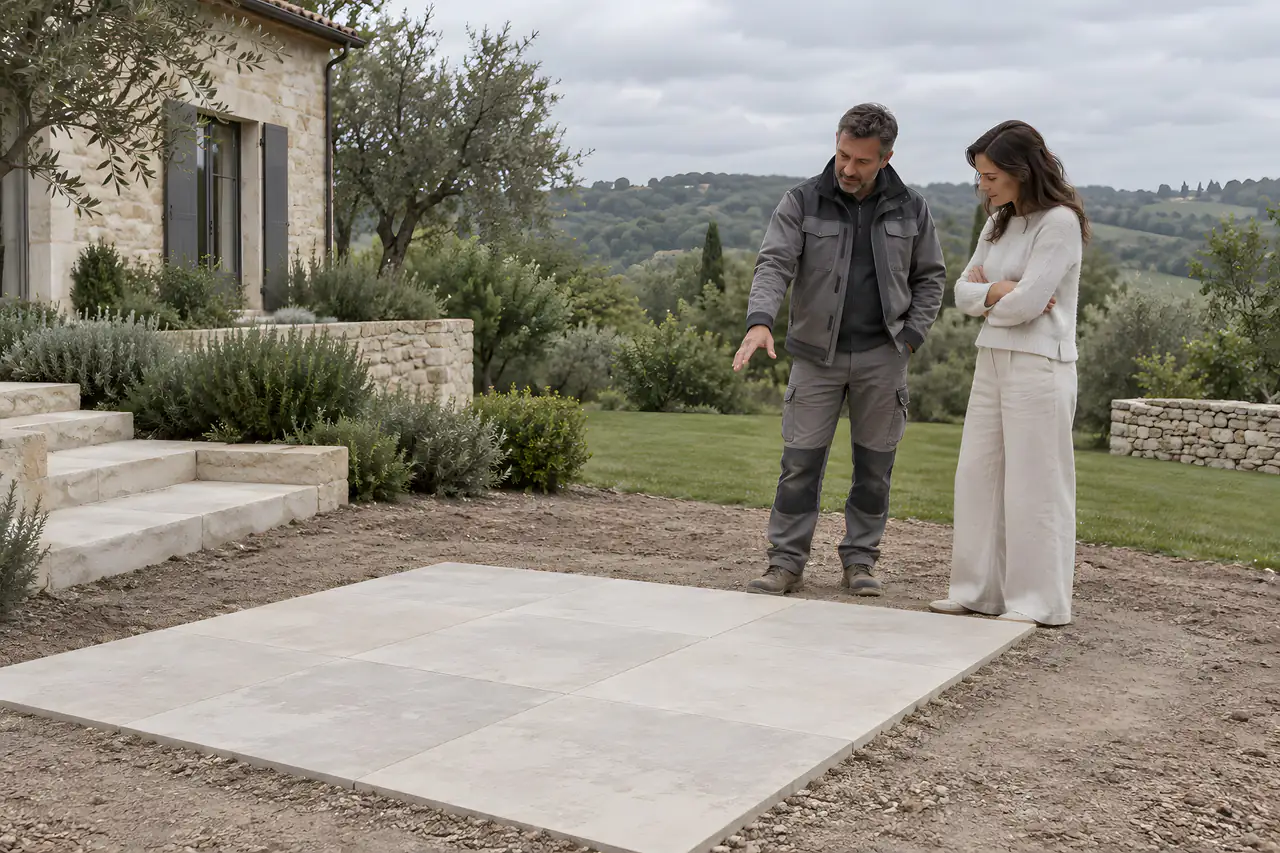

  2. Şantiyede açık renk kireçtaşından döşenmiş bir buçuk metrelik numune alanı; gri iş ceketli bir usta ile keten pantolonlu bir ev sahibi bir adım geride durup numuneye bakarak konuşuyor
    Kaplamadan önce

    01Numune alanı

    Taş, derz ve yüzey işlemi sahada küçük bir alanda döşenir. Seçim ıslakken ve kuruyken, gün ışığında bu alanın başında yapılır.

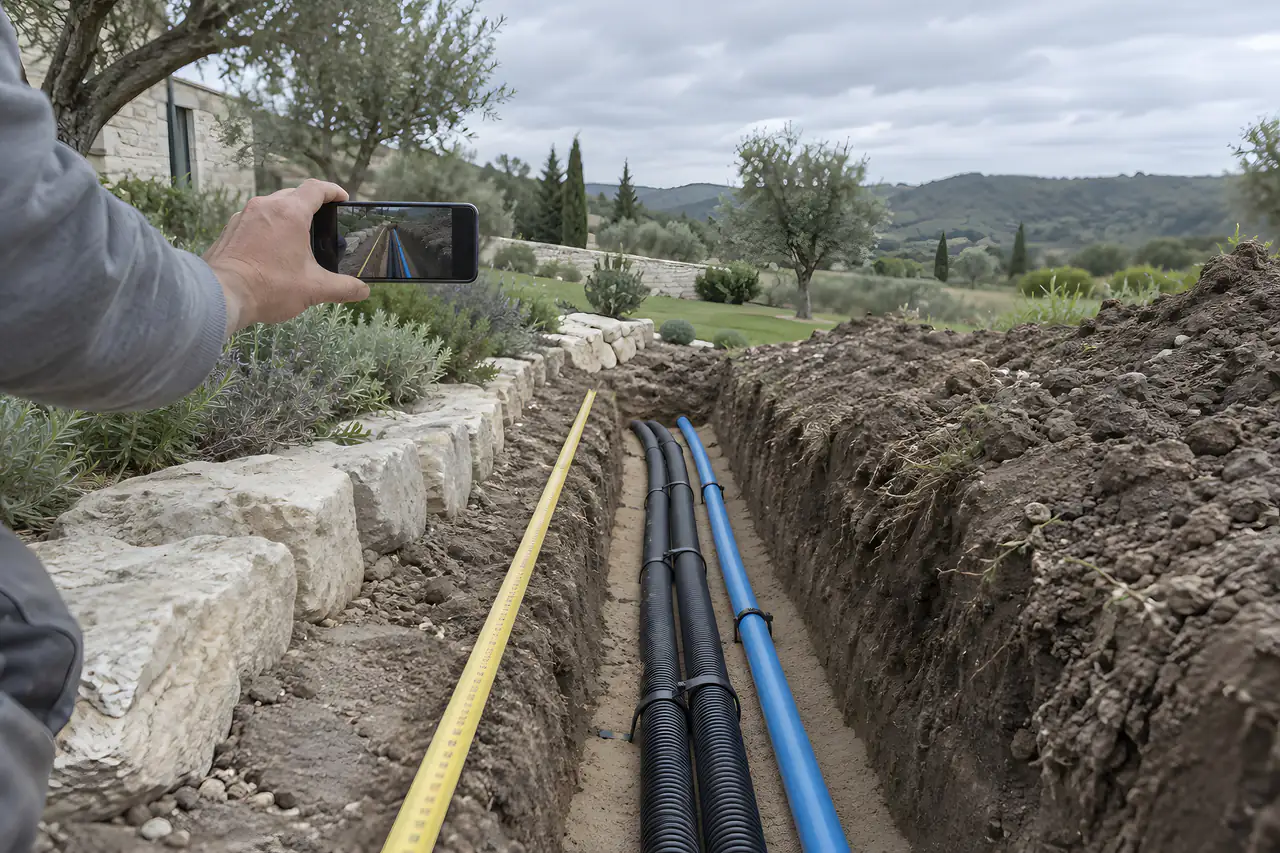

  3. Açık bir hendeğin içinde kum yatağa döşenmiş siyah kılıflar ve mavi sulama borusu, kenarında sarı şerit metre; bir el, hendek kapanmadan önce telefonla fotoğraf çekiyor
    Kapanmadan önce

    02Ölçü ve fotoğraf

    Drenaj, kılıf ve sulama hatları üzeri kapanmadan ölçülür ve fotoğraflanır. Yıllar sonra bir hattı bulmak taş kırmadan mümkün olur.

  4. Bir villanın duvarı önünde gelecekteki terasın kırma taş temeli; kulaklıklı bir usta titreşimli plakayı yüzeyde gezdiriyor, ön plandaki kesitte toprak ve sıkıştırılmış taş katmanları görünüyor
    Temel serilirken

    03Katman katman sıkıştırma

    Kırma taş temel ince katmanlar hâlinde serilir, her katman ayrı sıkıştırılır. Tek seferde serilen kalın katman zamanla oturur.

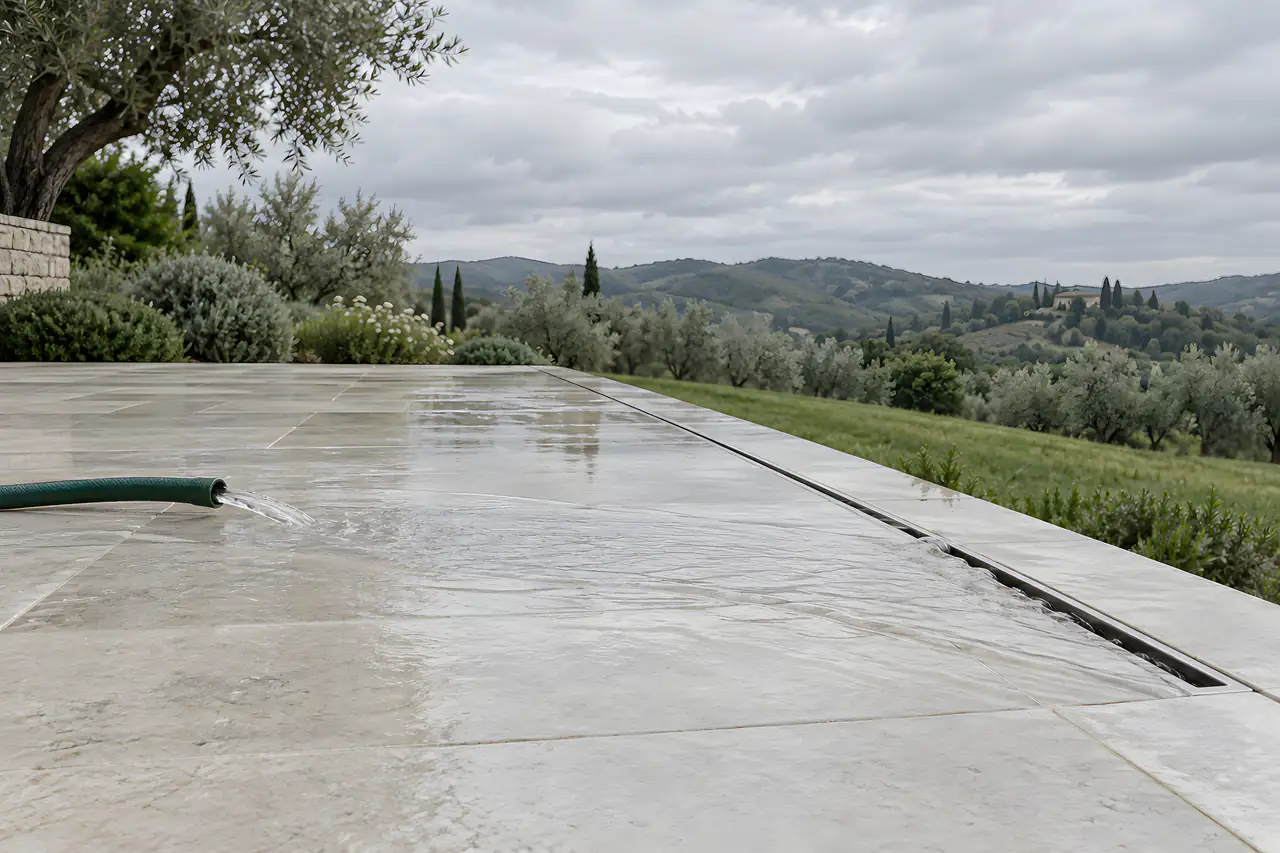

  5. Yeni döşenmiş açık renk taş terasın üzerinde hortumdan akan ince bir su tabakası, terasın kenarındaki paslanmaz çelik yarık gidere doğru eğimle akıyor
    Döşemeden sonra

    04Hortumla eğim testi

    Teras ve yollar suyla denenir. Su gideri bulmalı; taşın üzerinde göl, duvar dibinde ıslaklık kalmamalıdır.

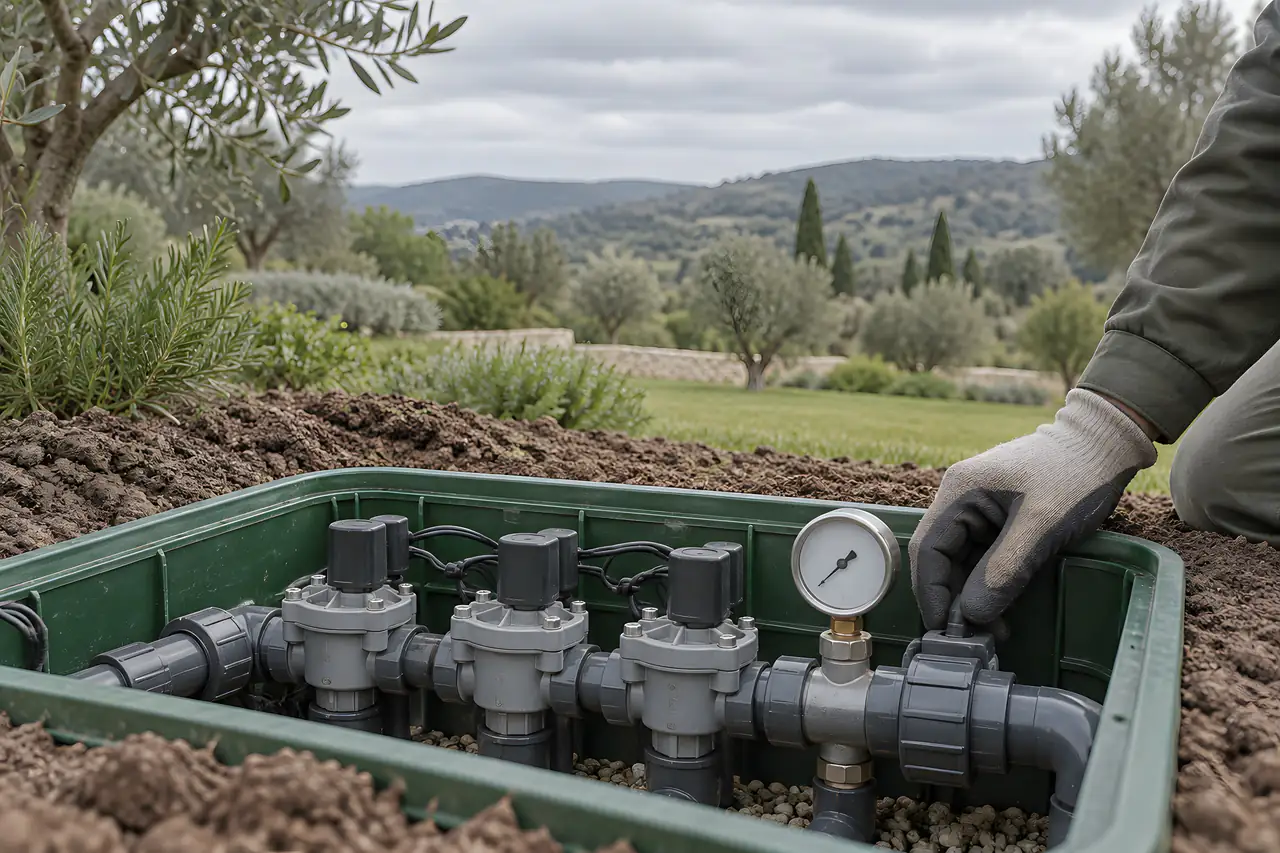

  6. Toprağa gömülü yeşil bir sulama vana kutusu: kollektör üzerinde gri vanalar ve borudaki basınç göstergesi, yanında eldivenli bir el
    Toprak örtülmeden

    05Basınç testi

    Sulama hatları toprak örtülmeden basınç altında bekletilir. Bir sızıntı varsa toprağın altında değil, açıkken bulunur.

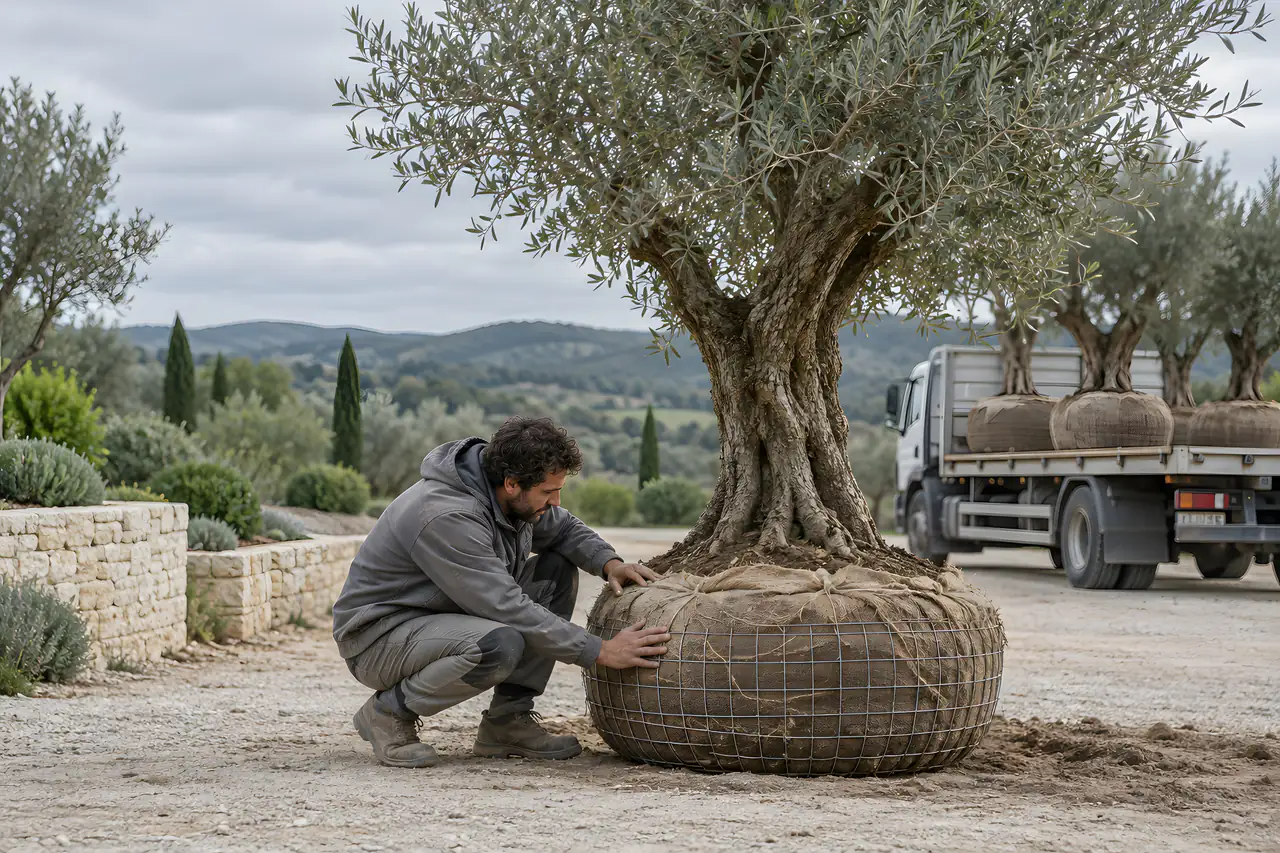

  7. Şantiyeye gelen olgun bir zeytinin çuval ve tel sepetle sarılı kök topunu eliyle kontrol eden bir usta; arkada üzerinde başka ağaçlar olan bir kamyon
    Teslim alırken

    06Bitki kabulü

    Gelen ağaç ve bitkilerin kök topu, gövdesi ve yaprakları tek tek kontrol edilir. Kök topu dağılmış bir ağaç dikilmez, geri döner.

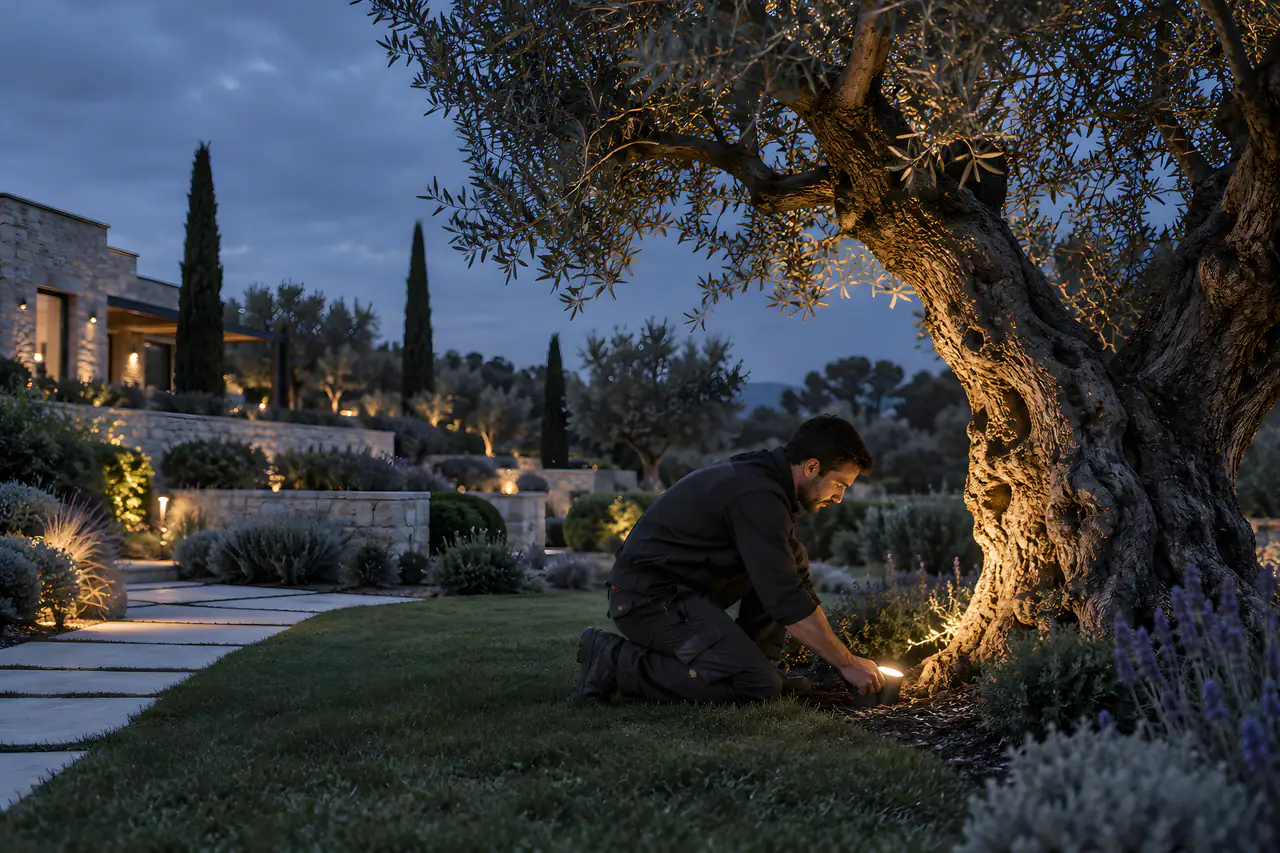

  8. Alacakaranlıkta bitmiş bir bahçede yaşlı bir zeytinin dibinde diz çökmüş bir teknisyen, toprağa gömülü küçük bir ışığın açısını ayarlıyor; ışık gövdeyi yumuşakça yalıyor
    Hava karardıktan sonra

    07Gece ayarı

    Işıklar akşam tek tek yönlendirilir ve kısılır. Göz alan, komşuya taşan ya da gereksiz yanan ışık burada düzeltilir.

Bahçe çalışmaları sürerken bir villanın kapısından bakış: kapıdan bahçe kapısına uzanan temiz tahta geçiş yolu, sağında çalışma alanını ayıran alçak çit, toprak ve istiflenmiş taş; kapının yanında saksıda bir zeytin
Örnek saha düzeni · evin kapısından bakış

Evde yaşarken

Siz evdeyken şantiye.

Çoğu bahçe, ev sahibi evde yaşarken yapılır. İyi kurulmuş bir sahada evin gündelik düzeni bozulmaz; ayrıntılar işe başlamadan birlikte konuşulur.

  1. 1
    Ayrı bir geçiş yolu

    Kapıdan sokağa giden yol, çalışma alanından çitle ayrılır ve temiz tutulur. Ev halkı şantiyenin içinden geçmez.

  2. 2
    Sınırı belli çalışma alanı

    Kazı, taş ve toprak çitin öbür yanında kalır. Çocukların ve misafirlerin nereye girmeyeceği ilk günden bellidir.

  3. 3
    Malzeme tek yerde

    Taş, toprak ve boru evin önüne değil, önceden belirlenen malzeme alanına iner.

  4. 4
    Tozlu işler bir arada

    Taş kesmek gibi tozlu ve gürültülü işler, önceden konuşulan saatlerde toplu yapılır; kesim yeri evden ve pencerelerden uzakta seçilir.

  5. 5
    Gün biterken

    Açık kalan çukurlar işaretlenir, aletler toplanır, geçiş yolu süpürülür. Bahçenin kullanılan bölümü akşam yine kullanılabilir.

Başka bir ofisin tasarımı

Çizim başkasının, özen aynı.

Tasarımı bir mimarlık ya da peyzaj ofisi hazırlamış olabilir. Uygulamaya geçmeden önce çizimler sahayla buluşturulur; tasarımın dili korunur, eksik kalan yerler tamamlanır.

  1. 01
    Uygulanabilirlik okuması

    Çizimler sahadaki kotlarla, ölçülerle ve mevcut tesisatla karşılaştırılır. Kâğıtta sığan bir basamağın sahada sığmadığı yer burada görünür.

  2. 02
    Eksik detaylar

    Katman kesitleri, kenar birleşimleri, kılıf güzergâhları gibi uygulamada gereken ama çizimde olmayan detaylar listelenir ve çizilir.

  3. 03
    Tasarımcıyla birlikte

    Değişmesi gereken bir nokta varsa tasarımcıyla konuşulur. Tasarımın dili, oranları ve malzeme kararları sahada korunur.

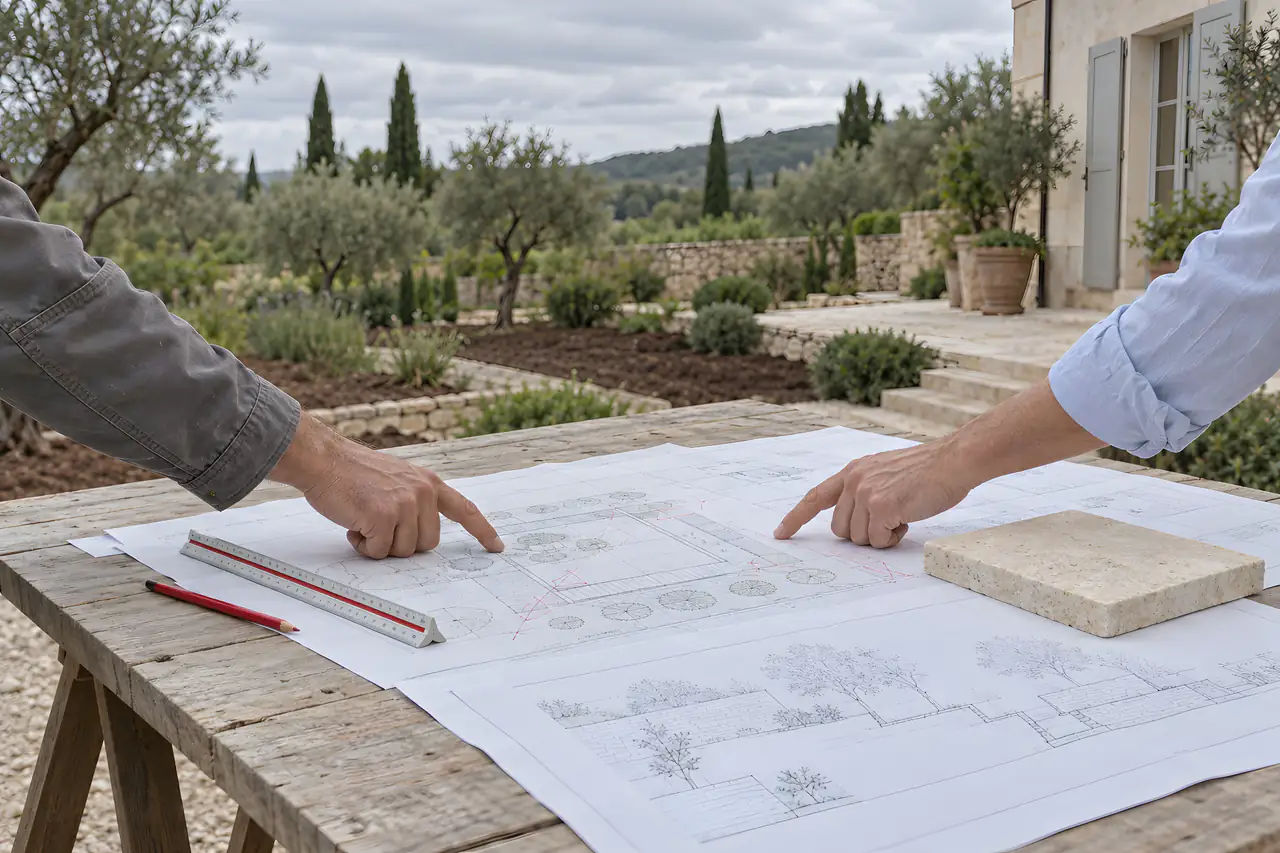

Şantiyede ahşap bir masada kırmızı kalemle işaretlenmiş peyzaj uygulama çizimleri, ölçek cetveli ve bir taş numunesi; iki el, biri iş ceketli biri mavi gömlekli, aynı detayı gösteriyor

Sahadan

Sırası kaçan altı iş.

Hepsinin ortak noktası aynı: bir iş zamanından önce kapanmış ya da sonraya kalmıştır. Düzeltmek, çoğu zaman aynı işi ikinci kez yapmak demektir.

Yanlış sıra örneği: bitmiş kireçtaşı terasın ortasından kablo için kanal açılmış, kırık taş parçaları yanında istiflenmiş, taşın üstü toz içinde, yanında kablo makarası ve kesme makinesi
Kaplamadan sonra kablo. Kesilen taş, değişen ton.

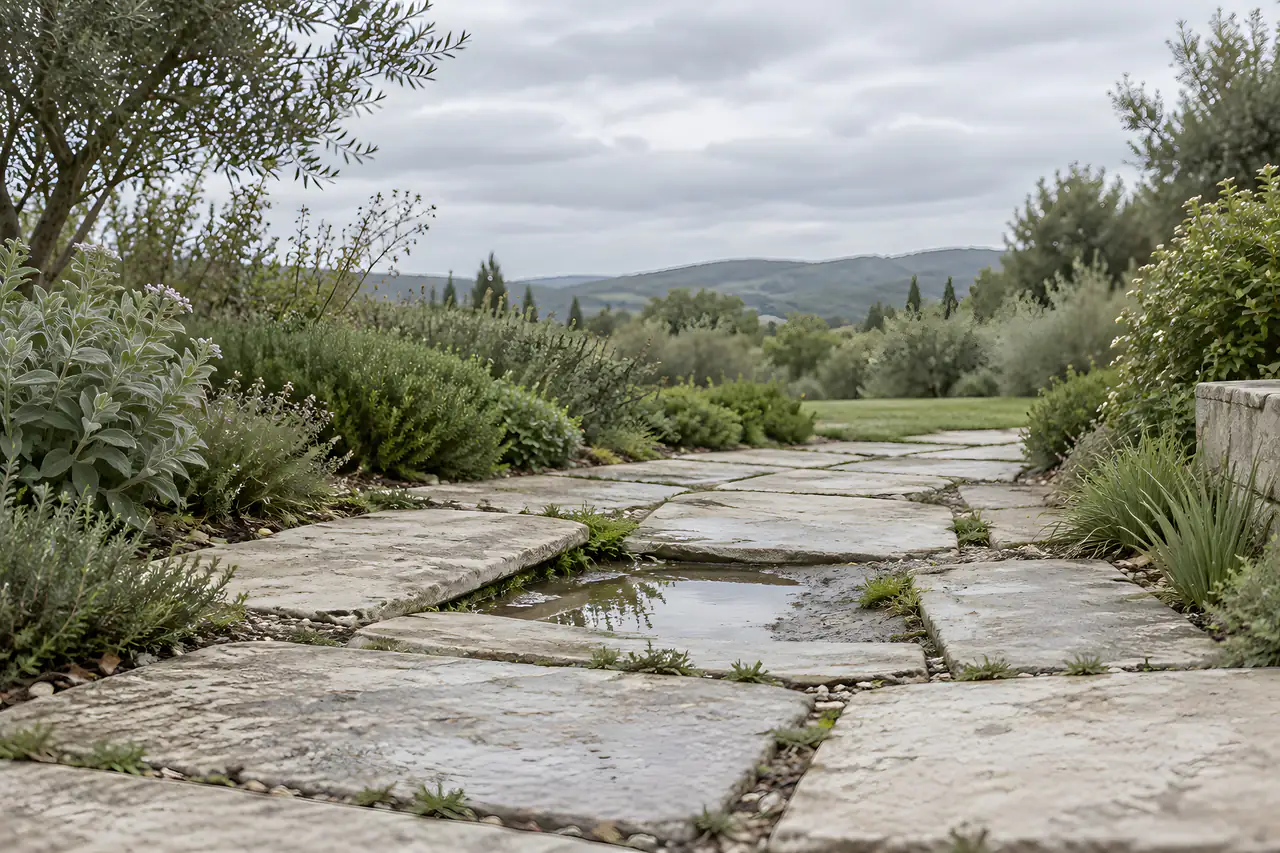

Zamanla oturmuş bir taş yol: birkaç taş çökmüş ve eğilmiş, çukurda yağmur suyu birikmiş, derzler açılmış; iki yanda alçak bitkiler
Yetersiz sıkıştırma. Oturan taş, biriken su.
  1. 01

    Kaplamadan sonra kablo

    Işık sonradan istenir, kılıf yoktur.

    SonucuBitmiş taş kesilir; yenilenen parçanın tonu tutmaz.

  2. 02

    Yaz ortasında büyük ağaç

    Takvim kayar, dikim sıcağa kalır.

    SonucuSıcakta taşınan ağaç kökünü zor tutar; ilk yazı ağır geçer.

  3. 03

    Yetersiz sıkıştırma

    Temel tek seferde, kalın bir katman olarak serilir.

    SonucuTaş zamanla çöker, derz açılır, çukurda su birikir.

  4. 04

    Kök bölgesine yük

    Kalacak ağacın altına taş, toprak ya da araç gelir.

    SonucuEzilen kök birkaç yılda ağacı zayıflatır.

  5. 05

    Drenajsız dikim

    Çukurun dibinde su bekler.

    SonucuKök boğulur; bitki kuruyor sanılıp daha çok sulanır.

  6. 06

    Yapıldığı gibi çizim yok

    Sahadaki değişiklikler kâğıda geçmez.

    SonucuYıllar sonra bir vana ya da kablo için bahçe kazılır.

Bütçe

Uygulama bütçesini belirleyenler.

Uygulama fiyatı alan görülmeden ve metraj çıkarılmadan verilmez. Hangi kalemin bütçeyi büyüttüğünü ise ilk görüşmede konuşuruz.

Aşamalara bölmek gerekirse: önce altyapı ve sert zemin, sonra bitki ve ışık. Kılıflar ilk aşamada döşenir; ikinci aşama hiçbir şeyi kırmadan gelir.

Etki ölçeği tipik bir villa bahçesindeki göreli ağırlıktır; fiyat değildir.

  1. Alan ve erişim

    Kamyonun ve vincin girip giremediği; malzemenin elle mi taşınacağı.

  2. Sert zemin oranı ve taş

    Kaplamanın bahçeye oranı, taşın türü, kalınlığı ve yüzeyi.

  3. Olgun ağaçlar

    Ağaçların sayısı ve boyu; vinç, taşıma ve dikim hazırlığı.

  4. Altyapının kapsamı

    Drenaj, sulama ve aydınlatma hatlarının uzunluğu ve bölge sayısı.

  5. Söküm

    Eski kaplamanın, betonun ya da bitkilerin kaldırılması.

  6. Takvim ve mevsim

    Dikim penceresine sıkışan iş, ekip ve tedarik planını etkiler.

Evde yaşarken peyzaj uygulaması yapılabilir mi?

Evet, çoğu uygulama böyle yapılır. İşe başlamadan önce evin geçiş yolu, malzeme alanı ve çalışma alanı birbirinden ayrılır; tozlu ve gürültülü işlerin saatleri birlikte konuşulur. Evin girişi ve bahçenin kullanılan bölümü iş boyunca güvenli kalır.

Başka bir ofisin hazırladığı tasarımı uyguluyor musunuz?

Evet. Önce çizimleri sahayla karşılaştırır, uygulamada gereken ama çizimde olmayan detayları listeleriz. Değişmesi gereken bir nokta varsa tasarımcıyla birlikte çözülür; tasarımın dili sahada korunur.

Bir bahçe uygulaması ne kadar sürer?

Alanın büyüklüğüne, sert zeminin oranına, olgun ağaç sayısına ve mevsime bağlıdır. Orta büyüklükte bir villa bahçesi birkaç hafta ile birkaç ay arasında sürebilir; takvim keşif ve metrajdan sonra birlikte çıkarılır.

Peyzaj uygulaması için en uygun mevsim hangisi?

Sert zemin ve altyapı işleri yılın büyük bölümünde yapılabilir; yoğun yağışta ve donda ara verilir. Olgun ağaç ve bitki dikimi için serin mevsimler daha uygundur. Bu yüzden takvim genellikle dikim penceresinden geriye doğru kurulur.

Bahçeye vinç girmesi gerekirse ne olur?

Vincin duracağı yer, kamyonun yolu ve zeminin taşıma gücü işe başlamadan değerlendirilir. Vinç çoğu zaman bahçenin dışında durur; yol ya da ortak alan kullanılacaksa site yönetimiyle ve gerekiyorsa ilgili kurumla önceden konuşulur.

Mevcut tesisat ve borular ne olacak?

Kazıdan önce bilinen hatlar işaretlenir; bilinmeyen bir hat çıkarsa iş durur ve hat tanımlanır. Mevcut sulama ya da aydınlatma sağlamsa yeni sisteme bağlanabilir.

Uygulama sürerken değişiklik isteyebilir miyim?

Evet. Değişikliğin hangi işi etkilediği, takvime ve bütçeye etkisi konuşulur, karar birlikte verilir. Kaplama ve altyapı kapanmadan önce verilen kararlar çok daha kolay uygulanır.

Site ya da apartman kuralları işi nasıl etkiler?

Çalışma saatleri, araç girişi, malzeme indirme yeri ve ortak alan kullanımı site kurallarına göre planlanır. Bu kurallar işe başlamadan yönetimle birlikte netleştirilir.

Kalacak ağaçlar uygulama sırasında nasıl korunur?

Kök bölgesi ilk gün çitle ayrılır; bu alanda kazı yapılmaz, araç geçmez, malzeme konmaz. Kök bölgesine yakın yapılması gereken bir iş varsa elle ve dikkatle yapılır.

Teslimde neler kontrol edilir?

Kaplamaların kotu ve eğimi suyla, sulama bölgeleri tek tek çalıştırılarak, aydınlatma akşam açılarak, bitkiler tek tek bakılarak gözden geçirilir.

Teslimden sonraki ilk dönemde ne olur?

İlk aylarda bitkiler yerine alışır, toprak oturur ve sulama programının mevsime göre ayarlanması gerekir. Bu dönem, bahçenin geleceği için en önemli dönemdir; bakımı ayrıca planlanabilir.

Tasarımı olmayan bir bahçe doğrudan uygulanabilir mi?

Küçük ve basit işlerde sahada birlikte karar verilerek ilerlenebilir. Kaplama, altyapı ve olgun ağaç içeren bir bahçede ise önce en azından bir yerleşim planı ve uygulama detayları hazırlanır; aksi hâlde işlerin sırası kaybolur.

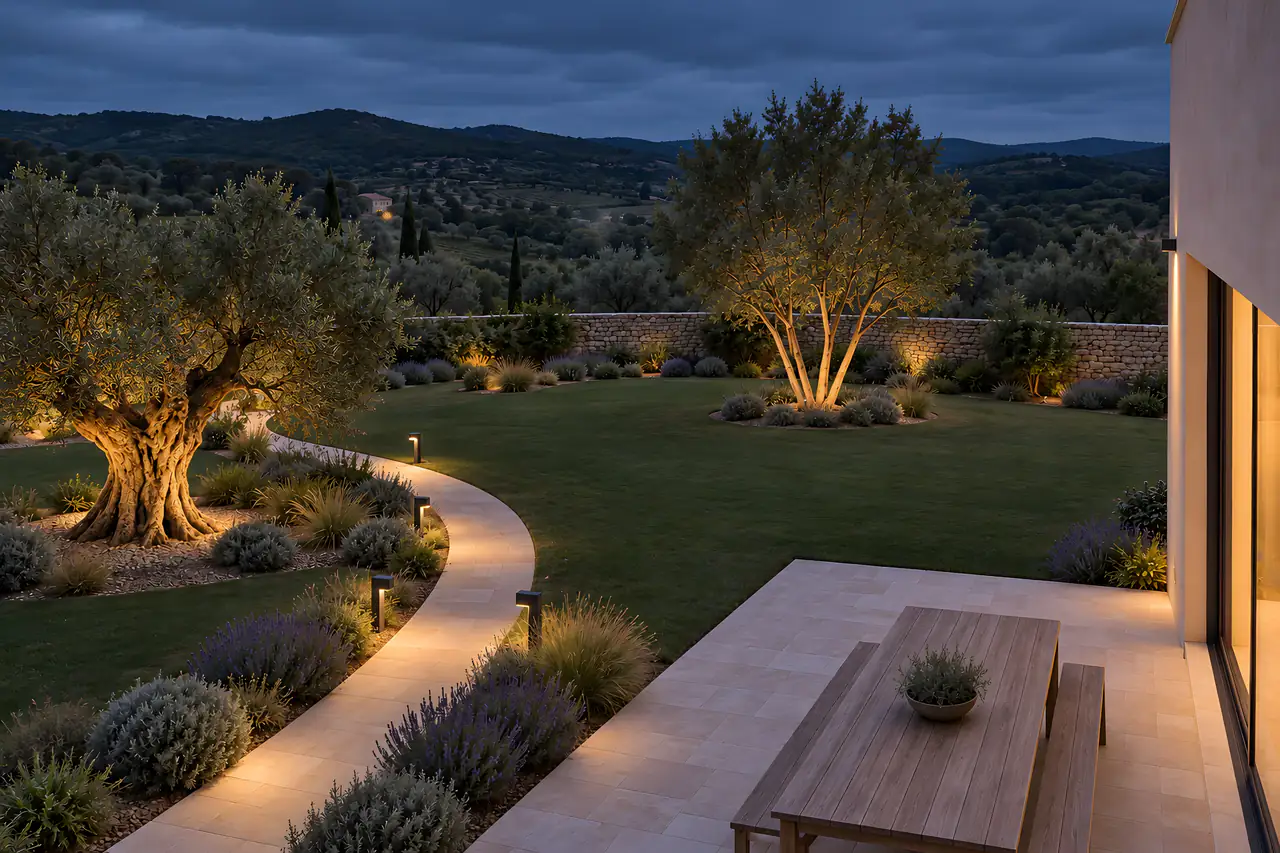

Aynı bahçe alacakaranlıkta, aşama 8: yol ışıkları taşın üzerine küçük ışık havuzları bırakıyor, zeytinin gövdesi ve genç ağaç alttan yumuşak ışıkla aydınlanıyor, cam kapıdan sıcak bir ışık sızıyor

Keşif görüşmesi

Projenizi sahada konuşalım.

Elinizde bir tasarım varsa onu birlikte sahaya okuruz; yoksa nereden başlanacağını konuşuruz. İlk görüşmede erişim, takvim ve iş sırası netleşir.

Keşif görüşmesi planlayın

Tercihinizi istediğiniz zaman sayfanın altındaki “Çerez tercihleri” bağlantısından değiştirebilirsiniz.

Zorunlu

Bu seçiminizi tarayıcınızda hatırlamak için kullanılır.

Her zaman açık
